25.08.2016
HE Brežice v poletnih mesecih 2016

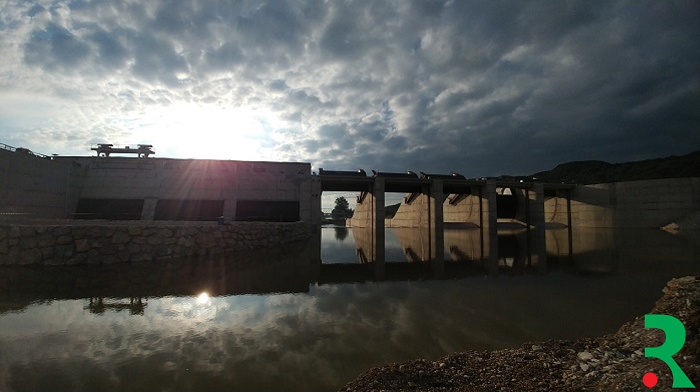

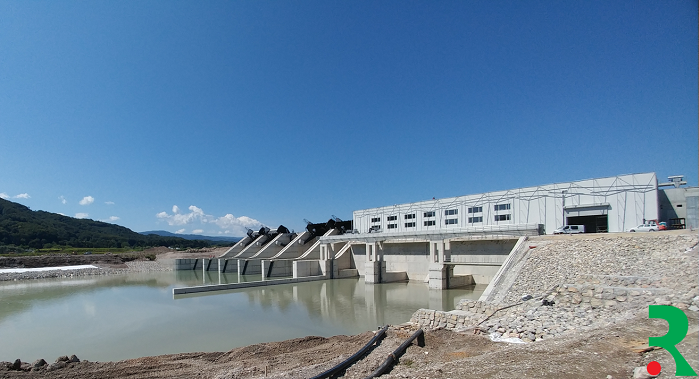

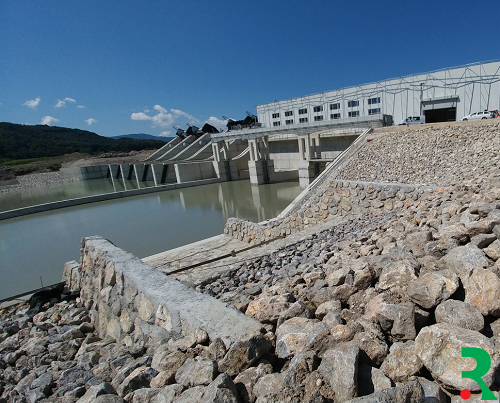

Na gradbišču HE Brežice so zemeljska dela v gradbeni jami v večini zaključena.

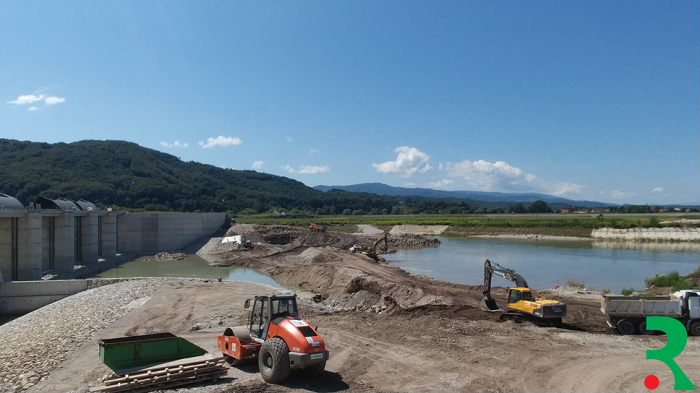

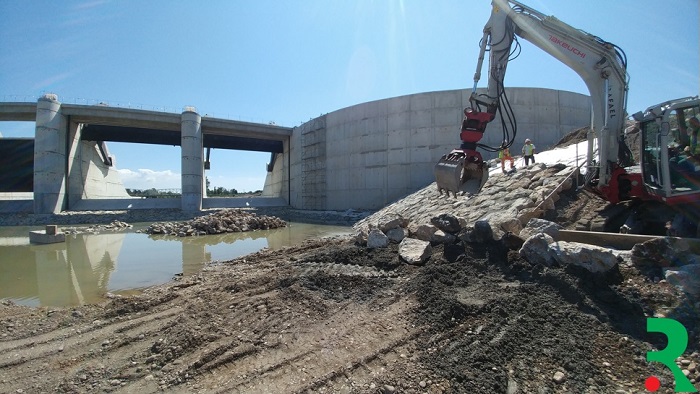

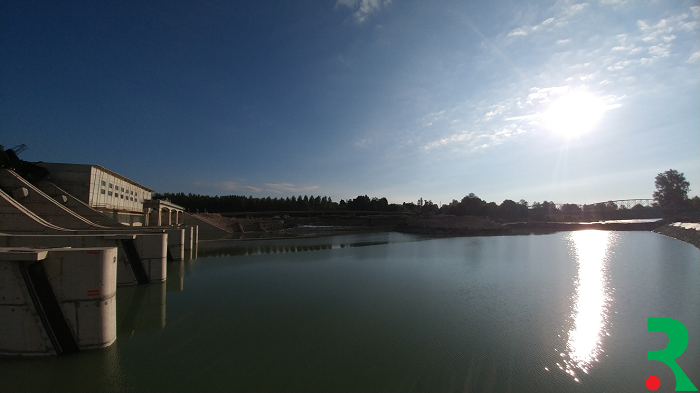

Natok prelivnih polj ter iztok prelivnih polj in strojnice so že zaliti s podtalnico, dela na teh območjih so zato že onemogočena. Trenutno intenzivno rušimo gorvodno in dolvodno pregrado gradbene jame, Izkopan material pa vgrajujemo v obtočni kanal. Končna preusmeritev reke Save na prelivna polja je predvidena za konec meseca avgusta.
